2024年10月30日,四川合睿達技術人員在 1 、2號點位安裝立桿。

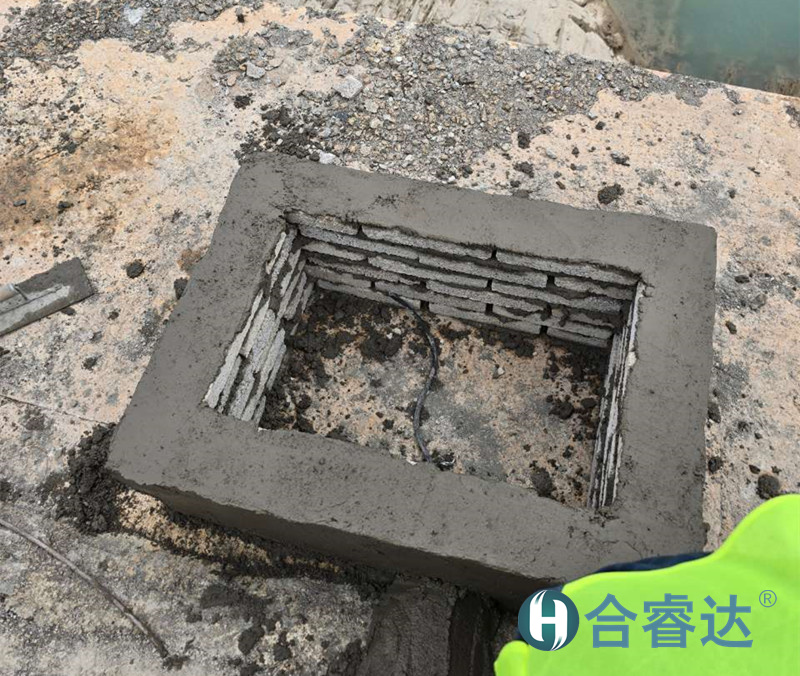

10月31日,和工作負責人到廠區內1 、2號點位進行預埋電池箱基礎砌磚。
11月1日,上午,對3、 7號點位進行基礎砌磚, 對2 、6號點位進行立桿基礎澆筑。下午,到機房配置服務器系統,調試防火墻,機房網絡不通,聯系電站管理人員查看,需要移動分配ip。
11月3日,上午,預制9個點位電池基礎蓋板。下午, 安裝3個點位球機,安裝2個點位球機物聯卡內存卡。
