2024年9月12日,上午,彭總抵達項目與業主方進行會議,確認現場存在的一些問題具體怎么解決。
下午,1#點位測壓管進行鉆孔,定做告示牌,購買警示牌,購買取芯盒,鋼絲等工具材料,與業主一起確定土石壩四個斷面的點位,驗收設備。
9月13日,上午,泄洪閘1#鉆孔,打印三措兩案及三級安全教育等文件。
下午,業主現場確定量水堰安裝的位置,給業主提交三措兩案,做安全教育。

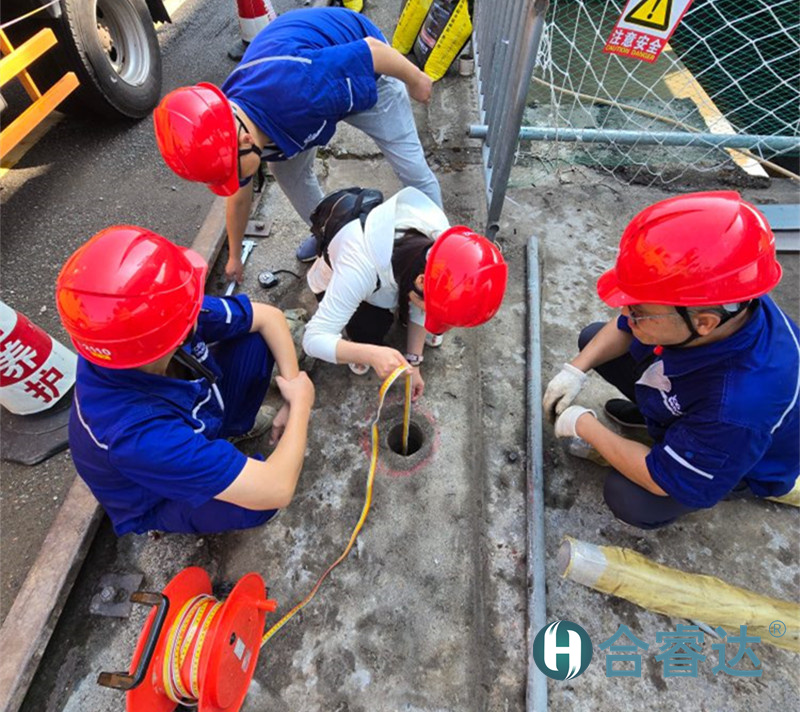

9月17日,上午,1-1#號孔驗收孔深24.65m,孔徑110mm,取芯鉆孔巖層的深度1.10m,測壓管透水段黃銅網,土工布綁扎驗收。
下午,4-1#鉆孔完成,深度25.14 m,土石壩邊坡點位確定在同一斷面放點。
