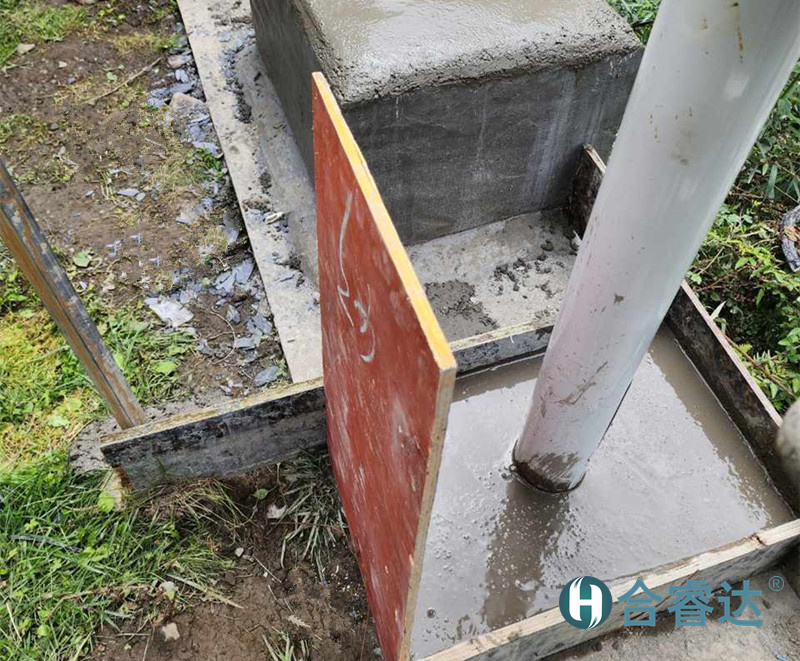

2024年6月27日, 對立桿混凝土表面進行包裹,對電池保護基礎蓋板進行敷設,對設備接線,安裝警示牌。
6月28日,激活防火墻,并聯系人配置防火墻。
7月3日,對站點預警廣播機和視頻進行配置,視頻采用國標平臺,后續(xù)服務器配置好之后由公司購買國標平臺后繼續(xù)配置。
7月10日,下游二號點位預警廣播機拆到三號點位處安裝調試。
7月11日,對三個站點進行配置,現已全部上線,還有個別錄音回傳和麥克風預警未回傳待處理。
7月13日,視頻已正常上平臺,就剩二號點位新攝像頭到,然后安裝。
7月14日,工作站安在大壩值班室,給值班人員教了操作流程,對電站人員進行系統(tǒng)操作培訓。
