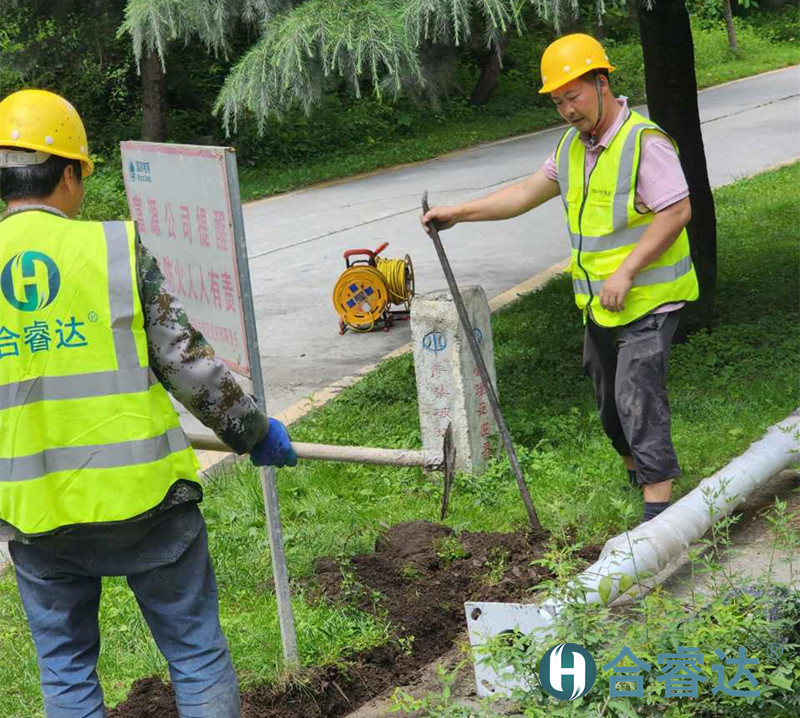

2024年6月19日,上午,四川合睿達技術人員對大壩下游2號點位進行開挖,電站管理人員對開挖基礎進行查看。對大壩下游3號點位和2號點位防雷接地進行施工。
下午,到現(xiàn)場附近施工單位購買沙石,并對開挖2號點位基礎進行澆筑,電站管理人員到現(xiàn)場確認無誤后澆筑,服務器交換機等搬運至電站中控室。
6月20日,上午,對2號點位電池預埋處進行保護基礎砌磚。對1號點位電池進行保護基礎砌磚。下午, 中控室安裝服務器。
6月21日,上午,對1,2點位的電池保護基礎進行外敷,對1號點位立桿處地面不平處進行平整。下午,對3號點位電池保護基礎進行砌磚,并等干了后進行外敷。
6月24日,對3號點位進行立桿安裝。 組裝其他支架和電池配箱。
