2023年1月23日,上午,四川合睿達技術人員到達電站進行安全培訓并進行安全考試。
1月24日,上午,電站右岸下游一號點位支模完成,下午,切割模版。
1月25日,對右岸下游第二、第三、第四、第五個點位進行基礎支模工作、模具內(nèi)進行植鋼筋打孔、絲桿加固、模具外進行木方加固及支持工作。
1月26日,對左岸下游第一、第二、第三個點位進行基礎支模工作、模具內(nèi)進行植鋼筋打孔、絲桿加固、模具外進行木方加固及支持工作。

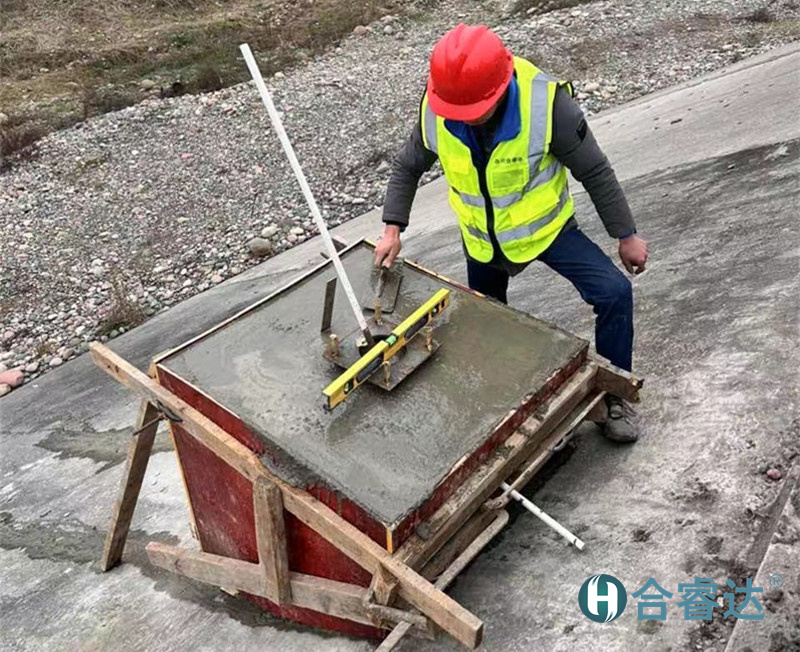

1月27日,完成全部站點澆筑。
1月28日,砌4個電池墻,安裝一個點位接地裝置。
1月29日,上午,對右岸下游第二、第三、第四、第五點位基礎砌電池墻,測左岸第一個點位防雷基地電阻,下午,中控室安裝工作站,發(fā)電廠房安裝服務器。
1月30日,對右岸下游第二、第三、第四、第五點位進行立桿安裝球機太陽能板,對全部基礎接地裝置開孔。
1月31日,對右岸下游第一、左岸下游第一、第二、第三點位進行立桿安裝球機太陽能板及機柜。
